单项选择题
1、柔性路面在荷载用途下产生的变形与强度的特征是()。
A.弯沉变形大、抗弯强度大
B.弯沉变形小、抗弯强度小
C.弯沉变形大、抗弯强度小
D.弯沉变形小、抗弯强度大
2、 在地基处置中,中砂地基或有排水条件的黏土地基中宜使用()。
A.电动化学注浆法
B.劈裂注浆法
C.渗透注浆法
D.压密注浆法
3、 关于梁板吊放技术的需要说法,错误的是()。
A.捆绑吊点距梁端悬出的长度不能大于设计规定
B.使用千斤绳吊放T型梁时,可使用让两个翼板受力的办法
C.钢梁经过预算低于容许应力时,可使用人字千斤绳起吊
D.各种起吊设施在每次组装后,第一次用时,应先进行试吊
4、在设计未规定的状况下,使用后张法有粘结预应力施工的C50预应力混凝土箱梁强度达到()MPa时可进行预应力张拉。
A.25
B.30
C.35
D.40
5、 基坑工程中,应由()委托第三方监测。
A.施工方
B.建设方
C.设计方
D.水平监督机构
6、 现浇预应力混凝土连续梁使用悬臂浇筑施工,合龙顺序一般是()。
A.先中跨、后次跨、再边跨
B.先次跨、后边跨、再中跨
C.先边跨、后次跨、再中跨
D.先边跨、后中跨、第三跨
多项选择题
7、城镇沥青路面道路面层是直接同行车和大方相接触的层位,承受行车荷载较大的()有哪些用途。
A.竖向力
B.水平力
C.冲击力
D.摩擦力
E.惯性力
8、 当地层条件差、断面特大时,一般设计成多跨结构,跨与跨之间有梁、柱连接,一般使用()施工。
A.中洞法
B.侧洞法
C.中隔壁法
D.柱洞法
E.洞桩法
简答卷
9、
A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90d,项目部编制了互联网进度计划如下图所示。公司技术负责人在审核中发现该施工进度计划难以满足节点工期需要,工序安排不合理。需要在每项工作作业时间不变,桥台钢模板仍为一套的首要条件下对互联网进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。
桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1~0.4mm,深度为3~5mm。
经测试鉴别,这类裂缝风险性较小,仅影响外观水平,项目部按程序对裂缝进行了处置。
回答第题
绘制优化后的该桥施工互联网进度计划,并给出重点线路和节点工期。
10、背景资料

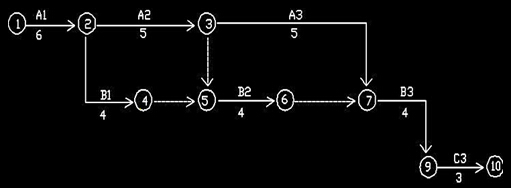

某项目部针对一个施工项目编制互联网计划图,下图是计划图的一部分:
项目部对按上述思路编制的互联网计划进一步检查时发现有一处错误:C2工作需要在B2工作完成后方可施工。经调整后的互联网计划图由监理工程师确认满足合同工期需要,最后在项目施工中推行。
A3工作施工时,因为施工单位设施问题耽误了2天。
问题:
1. 根据背景资料给出的计划及持续时间表补充互联网计划图的其他部分。(请将背景中的互联网图复制到答卷纸上作答,在试题上作答无效)
2. 发现C2工作需要在B2工作后施工,互联网计划图应怎么样修改?(请复制问题1的结果(互联网图)到答卷纸上作答,在试题上作答无效)
3. 给出最后确认的互联网计划图的重点线路和工期。
4. A3工作(设施事故)延误的工期能否索赔?说明理由。
